Megapack의 진짜 해자는 배터리가 아니었다

테슬라가 2026년 8월 25일 공개한 영상에서 Megapack은 거대한 흰색 배터리 상자가 아니었다. 기초 공사와 운송, 크레인 설치, 고압 케이블, 소프트웨어 검증, 계통 연결까지 이어지는 현장 전체가 하나의 제품이었다.

기가 텍사스에 구축 중인 133MW·266MWh 프로젝트는 이 전략을 숫자로 보여줬다. 현장에서는 하루 8대를 반입·설치하고 있었고, 조건이 맞는 다른 프로젝트에서는 하루 30대 이상도 처리했다. 지중 공사를 줄인 케이블 구조와 실시간 시뮬레이션은 설치와 시운전 시간을 다시 압축했다.

배터리 셀과 공장 생산능력만 보면 놓치기 쉬운 장면이다. 유틸리티 규모 ESS의 병목은 제품 출하 뒤에도 남는다. 테슬라가 이번 영상에서 꺼낸 메시지는 분명했다. Megapack의 다음 해자는 배터리 자체보다 프로젝트를 제때 계통에 연결하는 실행력이라는 것이다.

133MW·266MWh, 제품은 현장 전체였다

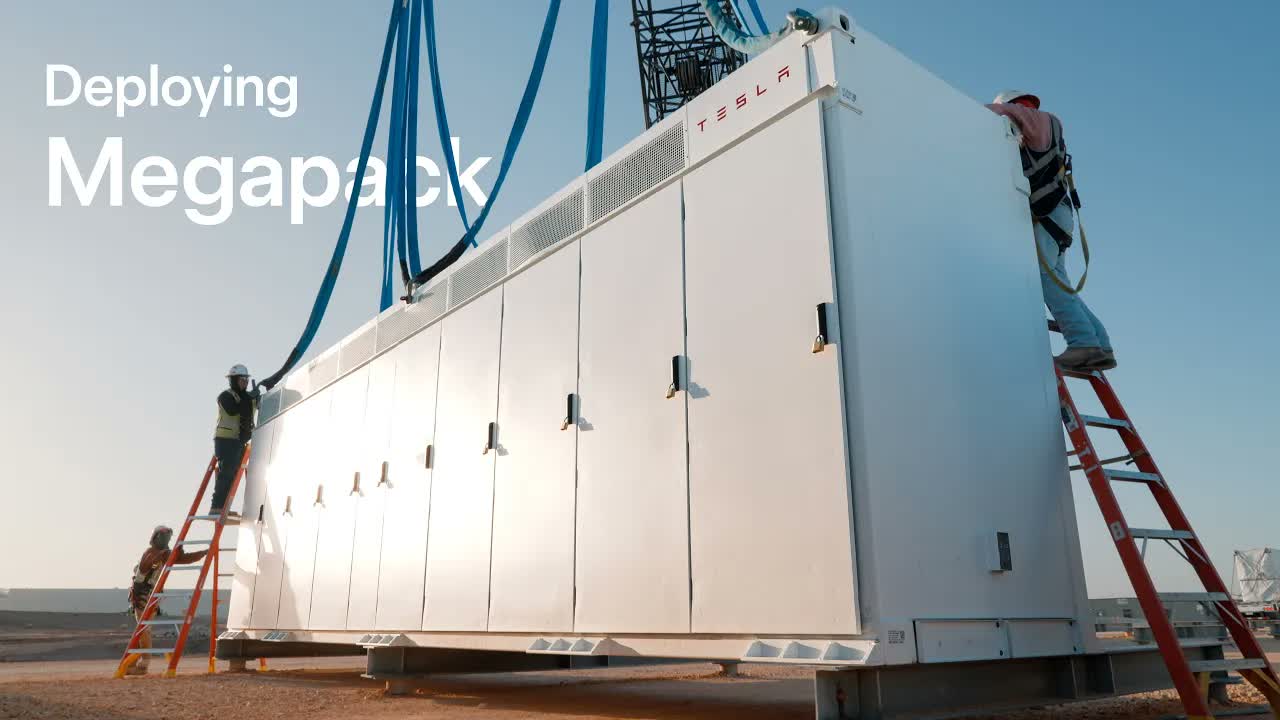

촬영 당시 기가 텍사스 프로젝트는 Megapack 설치가 약 75% 진행된 상태였다. 용도는 공장 내 데이터센터의 핵심 백업 전력이다. 사용 제품은 캘리포니아 래스롭 공장에서 출하돼 평판 트레일러로 운송됐고, 현장에서는 크레인이 여섯 개 인양 지점을 잡아 파일 기초 위에 두 대씩 마주 보게 배치했다.

이 방식의 핵심은 콘크리트를 대규모로 타설하는 대신 지지 구조물을 땅에 직접 박아 현장 준비 시간을 줄이는 데 있다. Megapack이 인버터·열관리·배터리 모듈을 통합한 완제품으로 도착하기 때문에, 현장 작업은 개별 부품 조립보다 배치와 전기 연결에 집중된다.

테슬라 공식 Megapack 자료는 전 세계 65개국 이상에서 77GWh 넘게 운영 중이며, 래스롭과 상하이 공장의 합산 연간 생산능력이 80GWh·2만 대라고 설명한다. 그러나 공장 용량이 곧바로 매출이나 가동 자산이 되는 것은 아니다. 제조된 장비가 고객 부지에서 검사와 계통 연계를 마쳐야 비로소 수익을 내는 자산이 된다.

하루 8대에서 30대, 시간은 어떻게 줄였나

기가 텍사스 현장은 하루 8대의 Megapack을 하역하고 있었다. 테슬라는 부지 구성과 장비 조건이 맞으면 하루 30대 이상을 설치한 사례도 있다고 밝혔다. 장비 숫자보다 중요한 것은 작업을 반복 가능한 표준 공정으로 만들었다는 점이다.

영상에 등장한 새로운 중전압 케이블 트레이는 변압기에서 나온 케이블을 지상으로 모아 변전소까지 보낸다. 기존 방식처럼 땅을 파고 관로를 묻는 토목 공사를 줄여 현장 시간을 최대 20% 절감할 수 있다는 설명이다. 지중 공사는 토질, 날씨, 굴착 허가와 예기치 않은 매설물에 따라 일정이 흔들리기 쉽다. 케이블 경로를 지상 구조물로 표준화하면 설계 변경과 현장 변수도 줄일 수 있다.

테슬라 제품 페이지가 주장하는 설치비 25% 절감과 99% 이상의 납기 준수율도 같은 방향을 가리킨다. 다만 이는 테슬라가 경쟁사 대비 산정한 자체 수치이며, 프로젝트별 총공사비와 계통연계 대기시간까지 독립적으로 비교한 결과는 아니다. 영상이 보여준 것은 약속된 절감률의 보편적 증명이라기보다, 그 절감을 만들기 위해 공정을 어떻게 설계했는가에 가깝다.

시운전을 현장에서 랩으로 옮겼다

설치가 끝나면 더 어려운 단계가 시작된다. 변압기, 통신, 보조전원, 펌웨어가 하나의 시스템처럼 작동하는지 검증하고 전력망 규격에 맞춰야 한다. 테슬라는 CHIL(Controller Hardware-in-the-Loop) 시험으로 실제 현장을 실시간 시뮬레이션해, 전통적으로 수개월 걸릴 수 있는 현장 검증을 수일의 랩 검증으로 압축한다고 설명했다.

전원을 계통에 연결하기 전에는 Megapack의 그리드포밍 기능으로 저전압 측을 기동하는 블랙스타트 시험과, 같은 변압기 블록 안에서 배터리 간 전력을 이동시키는 ‘파워 슬로시’ 시험을 수행한다. 이 과정에서 교류 측 결함을 먼저 찾아내면 실제 가압 순간의 위험과 재작업을 줄일 수 있다.

이 장면은 Tesla Energy가 단순한 배터리 판매업이 아니라는 사실을 보여준다. 하드웨어, 전력전자, 제어 소프트웨어, 현장 엔지니어링과 장기 서비스가 한 계약 안에 묶인다. 프로젝트 규모가 커질수록 셀 가격 몇 달러의 차이만큼이나 시운전 지연과 현장 재작업이 수익성을 좌우한다.

Megablock은 설치 공정을 제품화한 결과이다

영상 말미에 등장한 차세대 Megablock은 이 현장 학습을 다시 제품 구조에 넣은 결과이다. 테슬라가 2025년 공개한 설명에 따르면 Megablock은 Megapack 3 네 대와 중전압 변압기, 유연한 버스바를 사전 설계된 하나의 블록으로 묶는다. 고객이 별도로 통합해야 할 장비와 접속점을 줄여 더 빠른 계통연계를 노리는 구조이다.

테슬라는 휴스턴 Megafactory에서 Megapack 3와 Megablock 생산을 2026년 시작하고, 연간 최대 50GWh 생산능력을 목표로 제시했다. 이번 영상은 캘리포니아·텍사스·상하이를 Megapack 생산 거점으로 언급했지만, 공개 제품 페이지는 아직 래스롭과 상하이의 80GWh를 공식 합산치로 적고 있다. 따라서 텍사스 생산의 실제 램프 속도와 새 제품 비중은 다음 실적 자료에서 확인해야 할 항목이다.

기록적 물량에도 마진은 경고했다

테슬라 2026년 2분기 발표에서 에너지저장장치 배치는 13.5GWh로 전년 동기 9.6GWh보다 약 41% 늘었다. 같은 분기 에너지 사업 매출은 31억3,900만 달러로 13% 증가했지만, 10-Q 기준 매출총이익은 8억4,600만 달러에서 6억4,000만 달러로 줄었다. 계산상 매출총이익률은 30.3%에서 20.4%로 낮아졌다.

테슬라는 Megapack 배치 증가가 매출을 끌어올렸지만, 대당 평균판매가격 하락과 Powerwall 배치 감소가 일부 상쇄했다고 밝혔다. 물량 확대만으로는 충분하지 않다는 뜻이다. 이번 영상에서 설치·시운전 속도를 유난히 강조한 이유도 여기에 있다. 가격 경쟁이 심해질수록 공장 원가뿐 아니라 현장 인건비, 일정 지연, 재작업과 운전자본을 줄여야 마진을 지킬 수 있다.

다만 하루 설치 대수나 CHIL 시험 단축이 실제 분기 마진에 얼마나 기여했는지는 공개되지 않았다. 투자자가 확인할 것은 홍보 영상의 속도 자체가 아니라, 휴스턴 램프 이후 배치량과 평균판매가격, 에너지 사업 매출총이익률이 함께 개선되는지이다.

ESS 입찰 경쟁력을 가르는 시스템 통합

한국에서도 이 경쟁은 멀리 있지 않다. 산업부의 ESS 중앙계약시장 계획은 육지와 제주에 540MW 규모를 도입하고, 2029년까지 총 2.22GW 구축을 목표로 한다. 배터리 소재 원산지와 공급망뿐 아니라 장기간의 운전효율, 계통 기여와 사업 수행 능력이 입찰 경쟁력으로 이어지는 시장이다.

한국 배터리 기업에는 두 가지 메시지가 있다. 첫째, 셀 성능과 안전성은 필수지만 그것만으로 유틸리티 고객을 잡기 어렵다. 둘째, 시스템 설계와 전력변환, 제어 소프트웨어, 시운전, 장기 유지보수까지 묶은 턴키 역량이 부가가치를 가져간다. 테슬라의 프로젝트 통합 방식은 국내 ESS 사업자와 배터리 공급사가 경쟁하거나 협력할 때 비교해야 할 기준이 된다.

데이터센터 수요는 이 흐름을 더 빠르게 만든다. 미국 에너지부는 데이터센터 전력 사용량이 2023년 176TWh에서 2028년 325~580TWh로 늘어날 수 있다고 전망했다. 영상의 기가 텍사스 프로젝트처럼 ESS는 단순 비상발전기 대체재를 넘어, 데이터센터와 전력망 사이에서 피크와 변동성을 조정하는 인프라로 이동하고 있다.

테이크어웨이: 공장 다음의 공장이 중요하다

Megapack 공장 증설은 눈에 잘 보이지만, 테슬라의 진짜 실행력은 출하 뒤에 드러난다. 하루 몇 대를 놓는지, 케이블과 변압기를 얼마나 표준화했는지, 시운전 실패를 가압 전에 얼마나 제거하는지가 고객의 상업운전 날짜를 결정한다.

테슬라는 배터리 상자를 파는 것이 아니라, 전력망에 연결된 시간을 팔려 하고 있다. 이번 공식 영상이 중요한 이유이다. 다음 단계의 승자는 GWh를 가장 크게 발표하는 회사가 아니라, 그 GWh를 가장 빠르고 안정적으로 가동 자산으로 바꾸면서 마진까지 지키는 회사일 가능성이 크다.
